Vahest ikka küsitakse, et millal peaks hakkama planeerima kliendiüritust? Sellele õiget vastust pole.
Kliendiüritust on võimalik korraldada ka paari nädalaga, aga siis on juba pigem küsimus, kas külalised nii lühikese etteteatamisega tulla saavad. Korraldada jõuab ka paari nädalaga.
Kui tulla küsimuse juurde tagasi, siis mõistlik oleks jätta piisavalt aega planeerimisele, sest ettevõttes on ka põhitöö vaja teha ja ideed vajava settimist.

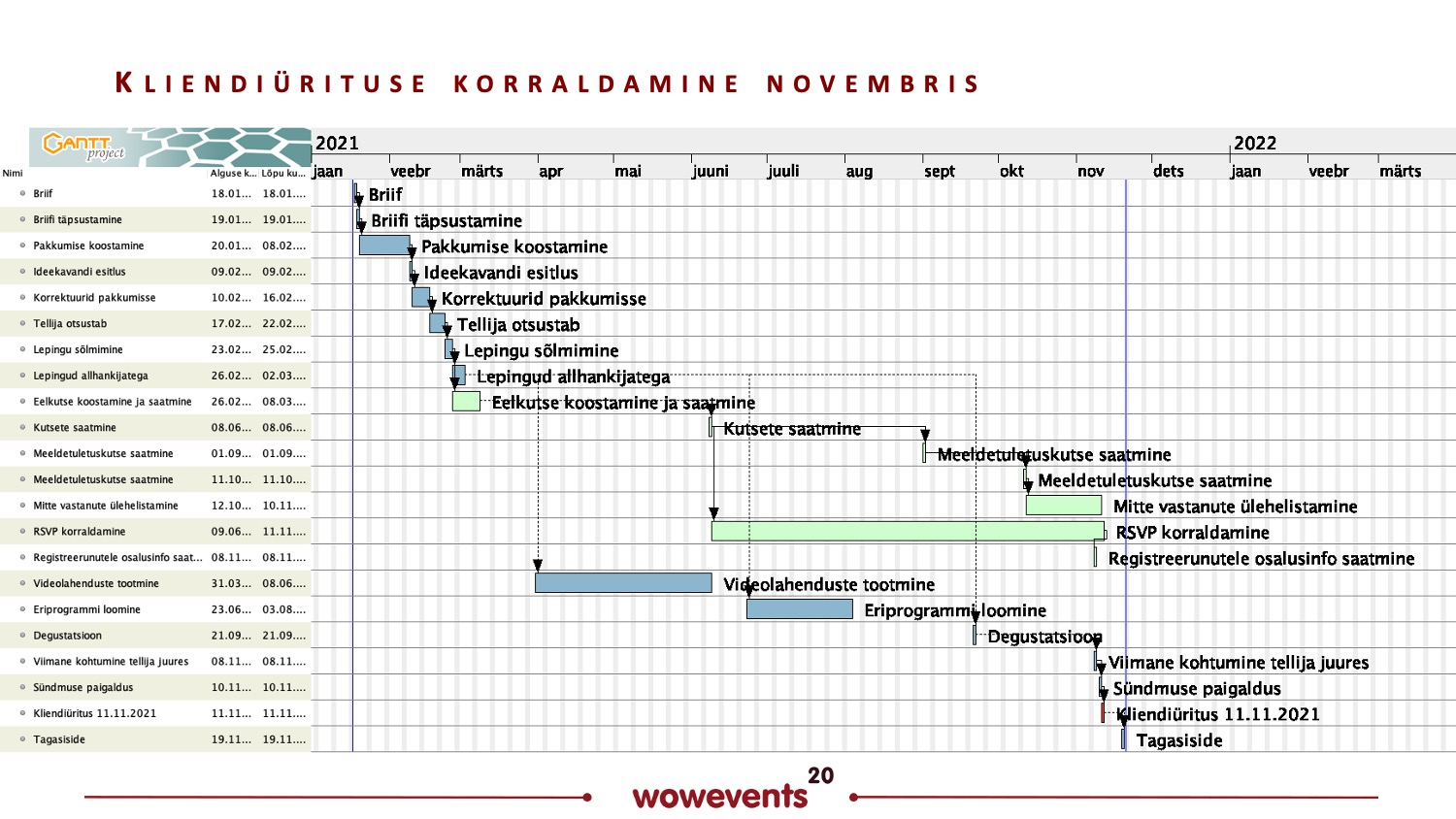

Meie soovitame, et 6 kuud varem võiks kindlasti planeerima hakata, hea isegi natuke varem. All oleval Gantti graafikul on planeerimisprotsessi pikkuseks 11 kuud. Eks saab ka kiiremini, aga sügisese ürituse planeerimise teeb keerukaks vahele jääv suvi, kus aega natuke nagu seisab aga samas ettevalmistustega saab hästi ja rahulikus tempos tegeleda.
Vaadates seda Gantti graafikut, siis seal ei ole aega millelegi lihtsalt kulutatud aga on jäetud piisavalt aega, et lasete ideedel settida ja mitte teha asju uisapäisa.
Mõnusat planeerimist!
